Итоги проделанных работ в газотранспортной системе за первое полугодие 2022 года
Итоги проделанных работ в газотранспортной системе за первое полугодие 2022 года
В марте 2022 года АК «Узтрансгаз» разработала план мероприятий по подготовке объектов газотранспортной системы к устойчивой работе в осенне-зимний период 2022/2023 гг. системными предприятиями.

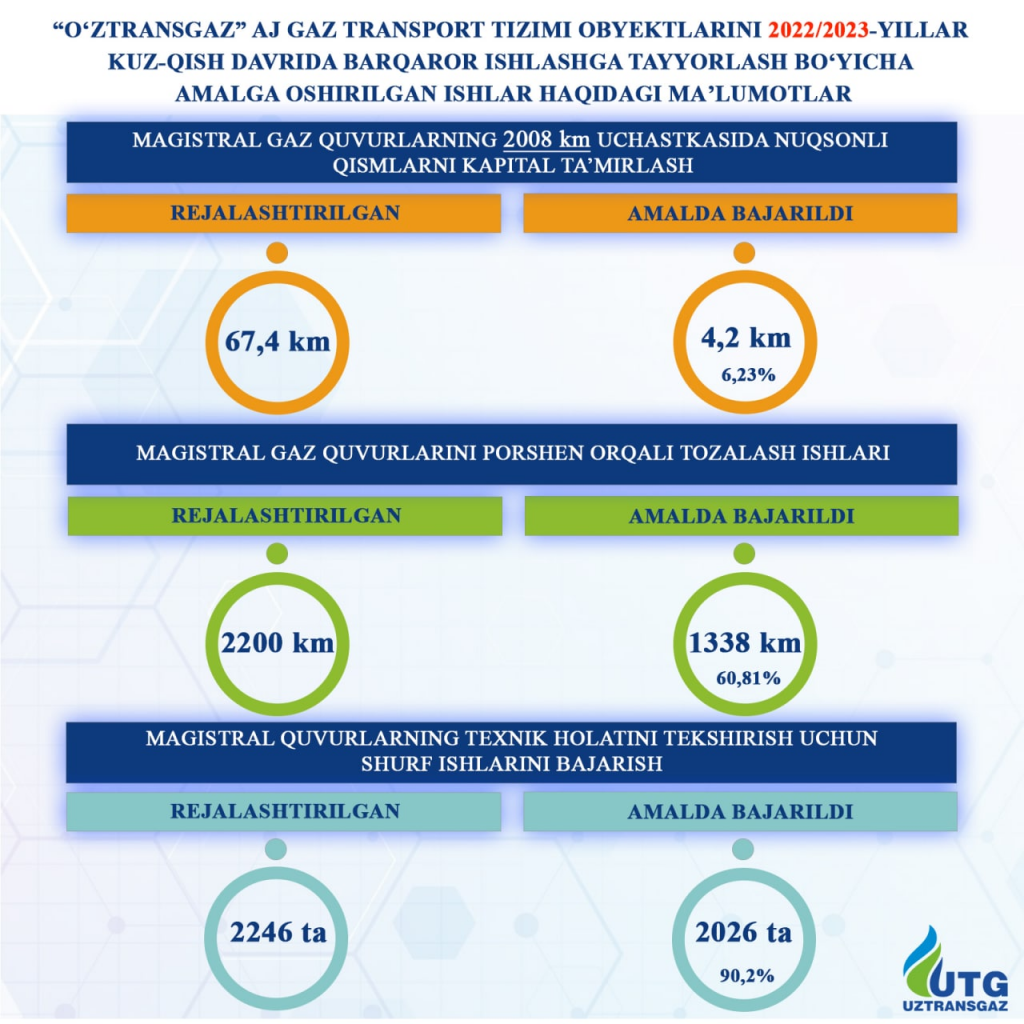

На этой основе до конца июня текущего года в системе был проведен ряд мероприятий. В частности, на участке 2008 км магистральных газопроводов было запланировано к капитальному ремонту 67,4 км дефектных деталей, фактически капитально отремонтировано 4,2 км (6,23%). Значительно меньшее выполнение запланированных работ по капитальному ремонту объясняется тем, что поступление необходимых стальных труб, предусмотренных договором, задерживается из-за финансирования.
Сэкономлено 7,9 млн куб метров природного газа
В первом полугодии 2022 года при ремонте дефектных участков магистральных газопроводов остатки природного газа на этих участках были собраны передвижными компрессорными и газораспределительными станциями, в результате чего было сэкономлено 7,9 млн кубометров природного газа. 1 338 км (60,81 процента) из запланированных 2 200 км магистрального газопровода поршневым спопобом. Кроме того, в целях изучения технического состояния магистральных газопроводов проводится диагностика внутренней поверхности газопровода на участке 502 км (план 1104 км) (45,47%).
Также, согласно плану были проведены следующие работы на магистральных газопроводах:
- выполнено 2 026 шт. (90,2 %) (план 2 246) буровых работ по проверке технического состояния магистральных трубопроводов;
- в 488 (70,93 %) местах (план 688) магистральных трубопроводов, проходящих над землей, проверено и отремонтировано состояние изоляционного покрытия подземных входных и выходных частей;
- осмотрено 863 (66,48 %) (план – 1 298) запорных устройств в линейной части магистральных газопроводов;
- изолирован и засыпан участок в 12 714 метров (67,55 процента) магистральных газопроводов, подверженных затоплению и ветру в пустынной местности (план – 18 820 метров);
- проверено техническое состояние входных и выходных мест (70,89 %) в 699 защитных чехлах (план 986) магистральных газопроводов на пересечении с автомобильным и железнодорожным транспортом.
Информация по проделанной работе на газоизмерительных станциях приведена в следующих данных.
- проверена изоляция подводящих и отводящих трубопроводов (41,86 %) 18 газоизмерительных пунктов (план - 43);
- запланированы проверки – 344 регулятора, проверено 108 (31,39 процента).
Информация по газораспределительным станциям:
- 222 (53,36 %) - показатель осмотра изоляции подводящих и отводящих трубопроводов 416 ГРП;
- проверено 218 дренажных систем (52,40 процента) очистных фильтров и измерительных комплексов (план - 416);
- осмотрено 3 133 запорных устройства (50,4 процента) (план 6 216);
- отремонтировано 120 (60 процентов) створок (план 200);
- проверено 680 регуляторов (47,55 процента) (план - 1430);
- осмотрено 65 газовых отопительных приборов (54,62 процента) (план - 119);
- проверено 578 блоков одоризации (57,45 процента) (план - 1006).
В первом полугодии текущего года были выполнены следующие работы по средствам электрической и химической защиты:
- 812 шт. (52,55 %) устройств катодной защиты средств электрохимической защиты (план - 1545 шт.);
- 253 шт. (57,89%) трансформаторов ОМП и КТП (25-160 кВА) (план – 437 шт.);
- 0,24 кВ; 0,4 кВ; 6 кВ; 653,23 км (49,76%) воздушных линий электропередачи (ВЛ) 10 кВ (план - 1312,7 км);
- отремонтировано 29 шт. (23,57 процента) разъединителей наружных линий (РЛНД) (план - 123 шт.).
Следует отметить, что до начала отопительного сезона будут приняты меры по реализации оставшейся части запланированных мероприятий.
